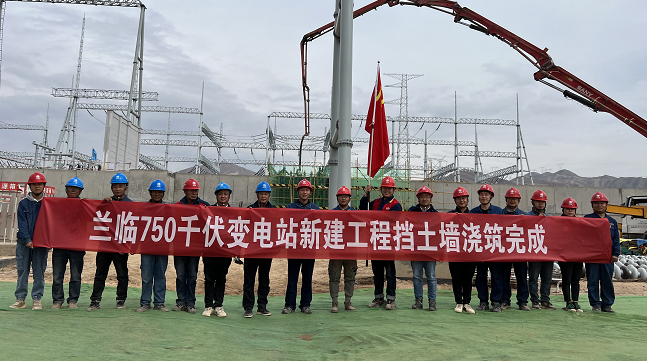

10月13日,兰临750千伏变电站新建工程顺利完成挡土墙最后一板合模浇筑,为主变进场、主道路施工等工作奠定坚实基础。
“墙体总长591米,施工过程使用混凝土3600余方、钢筋300余吨,最高的北侧扶壁式挡土墙7.5米,外露高度5米,长度为380米,东西两侧采用扶壁式及悬臂式挡土墙,对施工作业造成极大挑战”,业主项目经理李伟说。
“施工过程中难度较大的是模板拼缝、对拉螺栓孔、混凝土施工等,通过优化施工方案,在模板安装时分段分层安装,通过模板上、下端接缝处设置对拉螺杆来固定模板,混凝土浇筑时的侧压力通过模板传至外龙骨、外龙骨传至对拉螺杆上,有效减低施工难度”,施工项目经理张凯在挡土墙施工时介绍。
为保证墙体表面平整度、整体观感、实体质量,各项目部严格把关、提前策划、优化排版,创新施工工艺。挡土墙施工中模板采用15毫米厚胶合板,钢管槽钢作为背楞提高整体刚度,利用5号槽钢加工固定槽,按模板最大高度2.44米进行策划、排版,并分三层施工,第一层模板顶标高设置在散水顶面,第二、三板模板直接利用整张模板高度为2.44米,减少水平拼缝,节约模板,增加经济效益,有效提高了挡土墙整体观感质量。
自工程开工以来,参建单位持续更新、倒排工期计划,有序组织施工人员进场、机械报备等工作,全面加强安全管控力度,各级单位合理安排、积极配合,调配优势资源,有序推进工程建设,确保按节点完成里程碑计划。
据了解,兰临工程全站1990平方米建筑物已全部封顶,全站4360吨钢构架已全部安装完成,挡土墙已完成施工,330千伏区软母线、管型母线已完成,HGIS完成4个间隔,750千伏区域软母线已完成,电缆沟完成90%,各项施工作业安全、有序推进。
该工程各参建单位将持续优化施工工序、调整作业计划、协调资源配置,全面提升工程安全、质量、技术等专业管理水平,严格执行规程规范、标准工艺,高质量、高效益推动工程建设。(曹有财 景明明 张凯)
