兰临330千伏送出线路工程(定西段)全线贯通

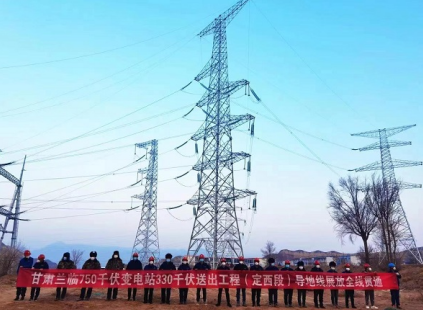

12月9日,在国网甘肃电网建设事业部、定西供电公司和各参建单位的团结协作下,兰临750千伏变电站330千伏送出工程(定西段)率先全线贯通,为兰临工程早日建成投运打下坚实基础。
兰临330千伏送出线路工程(定西段)新建线路长度41公里,杆塔83基。工程新建兰临750千伏变电站至临洮330千伏变电站架空输电线路两回(兰临一、二线),兰临750千伏变电站至刘家峡330千伏开关站输电线路两回(兰开一、二线),共计四条输电线路。工程计划将330千伏兰临一线、兰开一线π接至330千伏开临I线,330千伏兰临二线、兰开二线π接至330千伏开临二线。
工程自开工建设以来,电网建设事业部高度重视,先后组织多次会议专项安排部署工程建设工作,组织专家“上门”指导工程安全质量管理。定西公司超前谋划,坚持“用心、操心、细心”的“三心”工程管理理念,前后组织数百名建设者扎根工程建设一线,凝心聚力、攻坚克难。面对工程路径复杂、地形陡峭、运输环境恶劣问题,组织专家组开展索道运输专项方案审查,全线架设索道28条解决物资运输难题。面对施工难度大、风险等级高、风险数量多的严峻安全形势,组织成立工程安全管控柔性团队,抽调输电专业骨干组成安全巡查组全过程开展现场巡查,实现三级及以上作业风险覆盖率100%,全面应用深基坑一体机、智能牵张机等机械化装备,有效压降施工风险。面对疫情期间人员流动困难、物资进场困难等对工程进度造成的巨大影响,主动对接地方政府,完成多轮次、数百名参建人员防疫核查、进场报备,在倒排工期计划的基础上,及时掌握疫情防控政策,灵活调整施工计划,集中力量开展分时段、分区段攻坚,高质量完成了支撑兰临750千伏输变电工程按期投运的建设任务。
据悉,国网甘肃电网建设事业部结合兰临330千伏送出工程各地市建设进度,优化调整了工程投运时序,计划2023年2月底至3月中旬率先完成定西段四条线路停电π接及投运。
