750千伏庆阳北输变电工程1号C相主变压器顺利就位

2024-05-16 10:55 来源:中国甘肃网

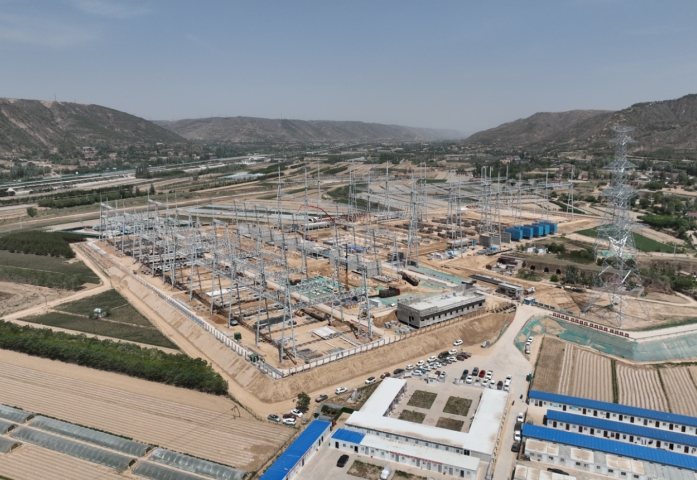

  “再次找正复核设备中心线,拆除铺设的钢轨和枕木,缓慢落下液压千斤顶。”5月15日,随着现场负责人指挥,750千伏庆阳北输变电工程1号C相主变压器顺利就位,标志着工程全面进入电气设备安装阶段,为甘肃新能源大规模外送按下“加速键”。

  据悉,该主变压器为超高超重设备,长10.1米,宽3.78米,高4.42米,单台充气运输重量达240吨,由山东省启运,途径山东、山西、陕西、宁夏、甘肃等多个省份,运距长达1750余公里,运输至庆阳北750千伏输变电工程项目现场。运输过程中,为确保主变压器顺利进场、就位,需将该设备进行二次转运,由运输车辆转至具有后轮可转向的平板车辆,并多次空车进场试运行。

  国网甘肃电网建设事业部统筹协调、提前谋划,组织各参建单位对此次安装工作展开多次探讨、多方论证,对现场作业风险进行全面评估,对工作任务、作业危险点及安全防范措施等进行详细分析和部署。同时,项目部在就位过程中,采取现场+远程相结合的方式,对主变安装全过程进行监督管理,为主变压器进场安装保驾护航。

  750千伏庆阳北输变电工程新建主变压器设备3组共计9台,变电容量3×2100兆伏安,计划于2024年12月底全面建成具备带电投运条件。该工程是“十四五”期间甘肃省规划的重点项目,也是连接陇东地区大型风光电基地、新能源基地及陇东直流线路工程的关键载体,承担着陇东地区新能源大规模外送的重要任务。建成后,将大幅度提高地区供电能力水平和可靠性,推动陇东能源基地开发外送,加快革命老区及周边地区经济发展,促进甘肃新能源在更大范围消纳,助力国家“双碳”目标的实现。

  国网甘肃电网建设事业部将集中调配优势资源,合力攻坚,积极推动工程建设,确保项目安全、优质、高效建成投运,为地区经济快速发展注入“电力血液”,为中国式现代化甘肃实践贡献国网力量。(苏柏年 苏晓斌 周海昌)
