您当前的位置 : 中国甘肃网 >> 财经新闻 >> 省内经济

庆阳北750千伏输变电工程3台主变压器全部顺利就位

2024-06-20 17:04 来源:中国甘肃网

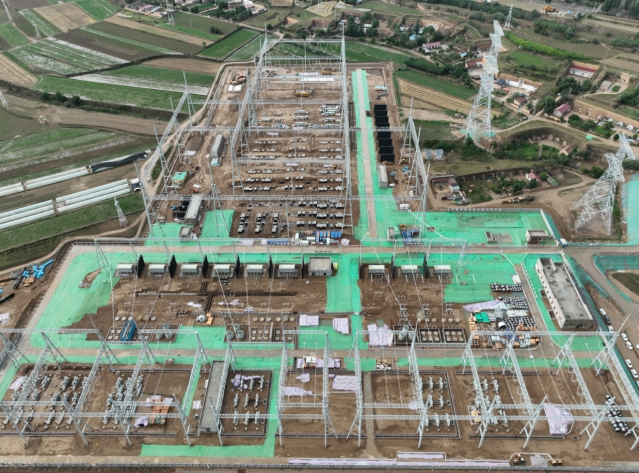

  6月19日,庆阳北750千伏输变电工程的“心脏”--3台9相主变压器已全部顺利就位,标志着该工程电气设备安装进入了高峰期,项目建设完成一个重要里程碑节点,为甘肃绿电大规模外送按下“加速键”。

  陇东-山东±800千伏特高压直流输电工程是我国首个“风光火储一体化”大型综合能源基地外送项目,庆阳北750千伏输变电工程作为其重要配套工程,也是甘肃省“十四五”重点项目,站址位于庆阳市环县曲子镇,新建主变压器设备3台共计9相,变电容量3×2100兆伏安,占地188亩,计划于2024年12月全面建成具备带电投运条件。

  据悉,9相主变压器均由山东省启运,途径山东、山西、陕西、宁夏、甘肃等多个省份,长达1750余公里,运输至庆阳北750千伏输变电工程项目现场,单台设备长10.1米,宽3.78米,高4.42米,单台充气运输重量达240吨。

  庆阳北750千伏输变电工程是甘肃省本年度所有新建750千伏变电站中3台主变上全的首座项目,工期紧、任务重,为确保设备安全顺利就位,建设事业部统筹协调、精心策划,紧盯作业重要点和关键点,严格贯彻落实“六精四化”“四个管住”及质量“五关”的硬性管控要求,对专项施工方案反复审查,确保各级人员知悉作业流程、作业风险点及安全控制措施。同时,在主变就位过程中,创新采取四级视频监控、无人机等数字化手段进行实时管控,有效压降施工过程中的风险和安全隐患,为主变压器就位保驾护航。

  该工程是连接陇东地区大型风光电基地、新能源基地及陇东直流线路工程的关键载体,承担着陇东地区新能源大规模外送的重要任务。建成后,将大幅度提高地区供电能力水平和可靠性,推动陇东能源基地开发外送,加快革命老区及周边地区经济发展,促进甘肃新能源在更大范围消纳,助力国家“双碳”目标的实现。(苏晓斌 苏柏年 闫武强)

版权声明:凡注有稿件来源为“中国甘肃网”的稿件,均为中国甘肃网版权稿件,转载必须注明来源为“中国甘肃网”。

西北角西北角
中国甘肃网微信中国甘肃网微信
中国甘肃网微博中国甘肃网微博
微博甘肃微博甘肃
学习强国学习强国
今日头条号今日头条号
分享到
