750千伏曲子变电站进入设备调试阶段

2024-12-10 17:11 来源:中国甘肃网

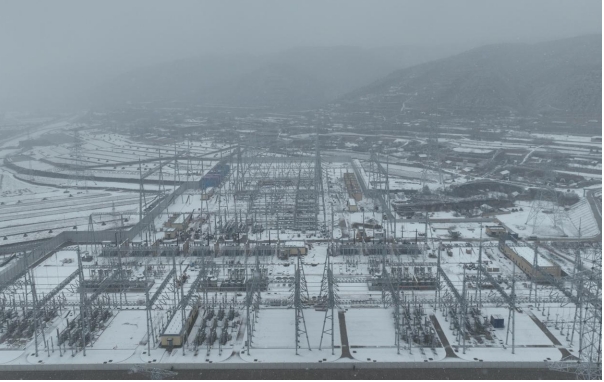

  12月10日,750千伏曲子变现场大雪纷飞,工地格外安静,与常日机械轰鸣、工作人员挥汗如雨的场景形成鲜明对比。

  750千伏曲子变电站是省列重点项目,于2023年9月正式开工建设,计划2024年12月底带电。工期时间紧迫、任务繁重,国网甘肃电网建设事业部统筹协调,主动作为,优化调整施工计划,协调调动各参建单位,融合各专业力量,全面推进工程建设,截至目前,工程土建完成98%,电气完成95%,正在开展设备调试、验收消缺等工作。工程正处于建设关键时期,参与现场建设人员高达600余人。

  据悉,750千伏曲子变电站新建主变压器2100兆伏安3组,750千伏出线远期9回,本期建设3个出线间隔,至庆阳换流站3回;330千伏出线远期19回,本期6回。该工程是“十四五”期间甘肃省规划的重点项目,也是连接陇东地区大型风光电基地、新能源基地及陇东直流线路工程的关键载体,承担着陇东地区新能源大规模外送的重要任务。建成后将大幅度提高地区供电能力水平和可靠性,推动陇东能源基地开发外送,加快革命老区及周边地区经济发展,促进甘肃新能源在更大范围消纳,助力国家“双碳”目标的实现。(苏晓斌 苏柏年 文/图)
