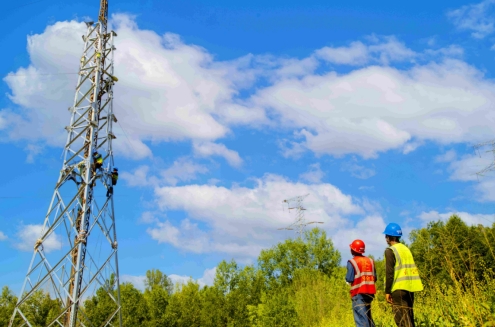

  6月11日早上六点多,国网临夏供电公司建设部专责王小源像往常一样已经踏上了前往110千伏茨折二线13号杆塔组立施工现场的路途。作为一名电网建设作业现场的安全管理人员,王小源无论周末还是节假日,只要电网建设不停,他的脚步就不会停歇。

  “110千伏茨折二线输电线路是临夏北塬(桥寺)110千伏输变电工程的配套项目,由330千伏茨滩变送出至110千伏折桥变,新建铁塔54基、新建架空线路约21.94公里,已完成基础开挖54基、基础浇筑50基、铁塔组立35基。”王小源介绍,电网建设期间,通过强化全过程质量管控,2024年3次获评无违章现场、1次平安现场,努力争创“国网优质工程金奖”。

  临夏北塬(桥寺)110千伏变电站位于临夏县土桥镇,建设主变2台,总变电容量100兆伏安,新建110千伏输电线路4条、杆塔101基、线路41.56公里。

  承担临夏北塬(桥寺)110千伏输变电工程建设任务的临夏博智电力安装有限责任公司,是该工程项目建设的主力军。自3月工程重启以来,博智公司项目技术管理专责穆正荣作为工程建设的“把关人”,每天黎明即起,戴月而归。

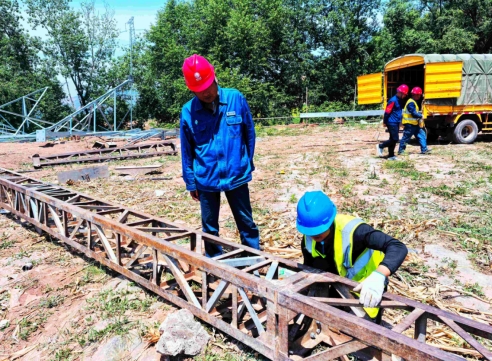

  电网建设并非一帆风顺。在施工过程中,许多杆塔需要建在山上或者沟壑之间,运输材料和设备只能依靠人力和小型机械,大大增加了施工难度和时间成本,同时还需应对暴雨、大风等恶劣天气。尽管面临诸多困难,但建设网建设者们从未退缩。他们凭借坚定的信念和顽强的毅力,克服一个又一个难题,确保了工程的顺利推进。

  为了顺利推进工程进度,确保高质量、高标准完成,公司提前部署,精准筹划。春节复工后就组织设备厂家、施工单位等多方力量,对施工作业工期、作业时间及工作内容等进行细化分解。进入5月份以来,随着项目工程投运里程碑节点日益临近,项目部挂图作战,倒排工期,在确保工程质量和安全的前提下,全力推进工程建设。

  截至目前,临夏北塬(桥寺)110千伏输变电工程正紧张有序地建设中。其中,110千伏北塬变电工程土建项目已完成95%,电气安装工作已完成100%;输电线路工程基础开挖101基、完成率100%,基础浇筑97基、完成率96%,组塔83基、完成率82%。

  对于临夏而言,北塬(桥寺)110千伏输变电工程意义重大。该项目是“十四五”电网规划州列重大工程,项目建成后,将优化临夏电网网架结构,提高临夏电网的供电能力及安全、稳定运行水平,满足临夏北塬区域内新增负荷的用电需求。同时,该项目将以强有力的电力保障促进百亿级生态农业示范产业园、临夏北塬机场、节水灌溉、特色产业等开发项目建设,为临夏州聚焦打造“五个地”功能定位贡献电网力量。(孙昶 文/图)
