在红土地啃下“硬骨头”——甘肃送变电公司赣州北改接工程攻坚纪实

2026-05-15 17:50 来源:中国甘肃网

  暮春入夏的赣南大地,群山连绵,烟雨氤氲。

  记者到达赣州时,刚下过一场大雨。通往施工现场的路,变成了“红土粥”。车轮陷进去,打滑,再陷,再打滑。项目团队只能深一脚浅一脚地爬向山顶,鞋上糊满了黏重的红泥。

  “这段还算好爬的了。”项目经理王亚雄站在山坡上,扶了扶安全帽,朝对面山脊上指了指,“那个塔位,山特别陡,没点本事爬不上去。”

  这里是赣州北500千伏线路工程改接施工现场。31岁的王亚雄,是该工程的项目经理,也是公司最年轻的项目经理。

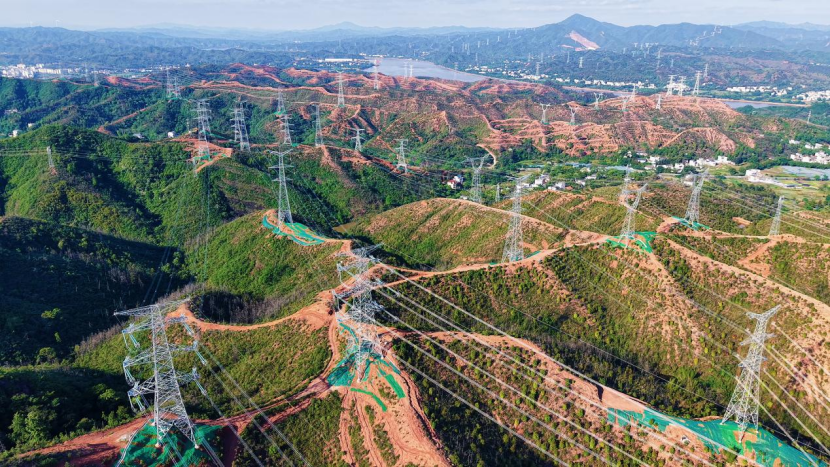

  他接手赣州北500千伏线路工程时,压力非同一般,8回500千伏线路并行建设,施工布局与技术组织难度远超常规线路工程。主体工程在2025年底全线贯通,正当建设队伍稍作休整之时,新的攻坚任务下达——赣州北线路工程需要实施停电改接。

  难题之后,还有难题。若说新建电网是于素纸之上绘就经纬,那电网改接便是在已然运行的能源脉络上精准施术。时间紧、任务重、安全风险高,是改接任务最主要的难点。

  人口最多的城市 时间最短的工期

  赣州,江西省面积最大、人口最多的省域副中心城市。此次线路改接期间,需要对已有的4条500千伏线路进行轮流停电,牵动着近900万人的用电。责任千钧,不容有失。

  “说不紧张是假的。”王亚雄坦言。这是他担任项目经理后的第一个工程,就碰上了从未有过的“8回在建+改接”双重挑战。停电窗口期极其严苛,必须在规定时间内完成任务。项目部深入每一处作业点,踏遍泥泞湿滑的山野小道,实地勘察塔位地形、研判施工风险,结合天气变化、作业条件科学倒排工期,将工时、人力、机具调配细化到每一道工序。

  一半的时间,百分之两百的付出。一基重达82吨的铁塔,使用悬浮抱杆在8天内便组立完成,平均单日组装工程量超10吨,用时较常规施工压缩三分之一。

  “工期压缩了,但安全和质量一分不能降。”王亚雄拿着望远镜,看着工人们在高空组装塔材。每天他都要到现场查看施工情况,确认安全措施,协调改接事项。夜里收工后,还要复盘当天进度,调整次日计划。常常是凌晨一两点睡下,五六点又醒来。同事劝他多睡一会儿,他说:“睡不着,脑子里全是事儿。”

  零散繁杂的作业现场 不打折扣的安全管控

  赣州的天气,是另一重考验。这里雨天多,大雨无法施工,耽误的施工任务必须想办法补回来,夜间施工成了常态;小雨勉强能干,但雨后道路泥泞,只能爬山,从山脚到塔位,直线距离不过几百米,但背着工具和材料攀爬,往往要花一两个小时。“这哪是在建大电网,分明是在红土地上‘绣花’。”王亚雄调侃道。

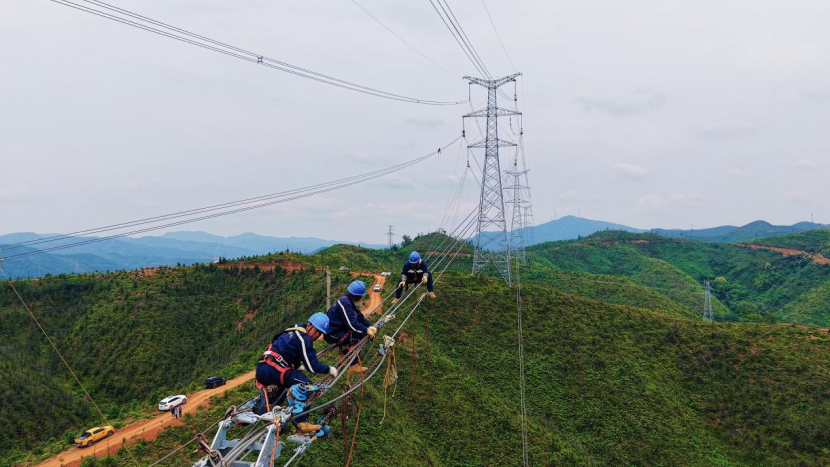

  如果只是路难走、工期紧,这支从甘肃走出来的铁军还能咬牙扛住。难点在于:改接任务不像新建工程那样整装,它属于零散作业、小范围作业。部分塔位因地形及线路限制,立塔架线只能人工进行,不能使用牵张设备等大型机械,施工过程中还要频繁用过轮临锚做临时锚线防护,作业难度和安全风险陡增。导线过山脊,翻沟壑,在密林中穿行,塔上塔下对讲机喊话不停,工人们喊着号子,一根一根地把导线拽到位,绳子磨破了手套,汗水浸透了工装。

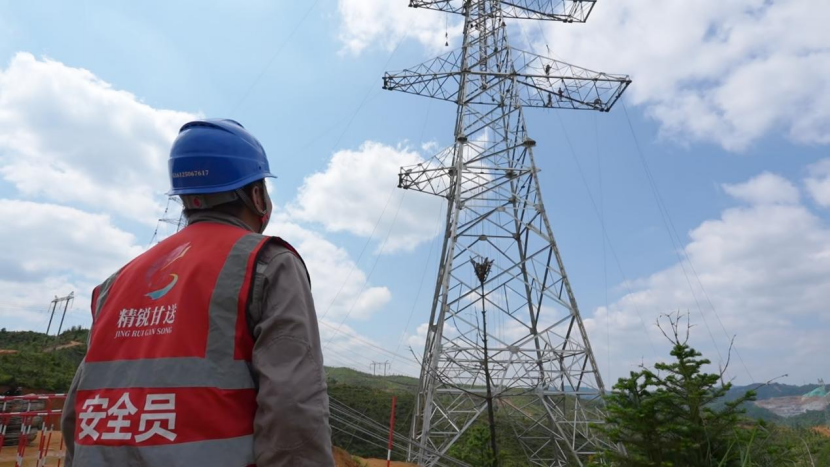

  针对安全风险高、夜间作业多等特点,王亚雄牵头反复研讨施工方案,细化安全管控举措,划分责任区域,落实专人旁站监督,把安全规范贯穿施工全过程,把质量标准落实到每一道工序。公司统筹全域资源,相关领导现场指挥,安全、技术骨干驻场督导,全程护航工程平稳推进、高质落地。

  5月12日22时42分,线路顺利送电,第一阶段改接任务完成。16天,380多个小时,近百名参建人员。赣州市民未曾感知分毫波动,他们已悄然完成了赣州电网的可靠升级。

  王亚雄站在山脚下,手里攥着第二阶段的施工方案,眼神平静而笃定。

  这只是第一阶段。

  5月13日,第二阶段改接任务紧接着铺开。

  红土山峦间,银线铁塔错落矗立,勾勒出坚实的能源骨架。

  建设者的脚步未曾停歇,“精锐甘送”的故事仍在书写……

  (文/图 梁晶蕊)
