您当前的位置 : 中国甘肃网 >> 财经新闻 >> 省内经济

国网临夏供电公司:电力赋能 护航兰合铁路通达梦

2026-09-02 17:07 来源:中国甘肃网

  “目前,兰合铁路王家崖、红地沟牵引站110千伏外部供电工程现场施工有序展开。我们通过压实主体责任,统筹推进征地协调、塔基基础施工等各项工作,项目建设取得阶段性进展。”9月2日,国网临夏供电公司建设部主任刘俊说,通过紧盯铁路通车关键节点,全力攻坚项目建设,以坚强可靠的电力配套工程,为兰合铁路按期通车筑牢强劲“动力引擎”。

兰合铁路穿过临夏市区。

  兰合铁路是国家“八纵八横”兰州(西宁)至广州高铁通道的重要起始段,也是完善区域路网结构、赋能临夏经济社会高质量发展的重大民生工程、战略工程。王家崖、红地沟牵引站110千伏外部供电工程作为兰合铁路关键性配套保障项目,直接承担两座铁路牵引站的可靠供电任务,是保障高铁平稳运行、按期通车的“电力血脉”。

  据了解,项目共计新建架空线路42.95公里、电缆线路0.595公里,新建杆塔123基,新扩建110千伏间隔4回。线路走线横跨临夏市、临夏县、东乡县多个乡镇,塔基涉及林地、草地占用,建设跨度广、点位分散、地形复杂。施工沿途需跨越在建铁路、高速公路、既有电力线路及燃气管道,建设条件复杂、协调任务繁重。

  为全力保障铁路配套工程按期落地,国网临夏供电公司坚持工作前置、闭环推进、压茬攻坚,全方位提速项目前期手续办理工作。“年初,项目顺利获得核准批复,4月取得初步设计批复。公司同步完成施工、监理单位招标及合同签订,足额落实环水保专项批复,细化物资供应保障方案,对全线重点跨越点位、复杂施工区段开展全覆盖实地勘察,精准排查安全风险、优化施工路径,为工程实质性开工奠定坚实基础。”刘俊说。

  项目开工以来,施工现场累计投入作业人员50余人,抢抓施工黄金期,稳步推进塔基开挖、钢筋绑扎、混凝土浇筑等工序。截至目前,王家崖牵引站工程塔基征地协调完成27基、完成率96.4%,完成基础开挖11基、混凝土浇筑7基;红地沟牵引站工程塔基征地协调完成61基、完成率71.8%,全线施工力量全部到位,基础开挖作业有序铺开,项目整体建设稳步向好、进度可控在控。

  “这是造福家乡的好事,我们全力支持!等你们给铁路通上电,那我们距离实现家门口坐高铁的愿望也就更近了!”临夏县黄泥湾乡鲁家村村民鲁大爷用质朴话语,道出群众对美好生活的期盼,也成为建设者奋进的动力。

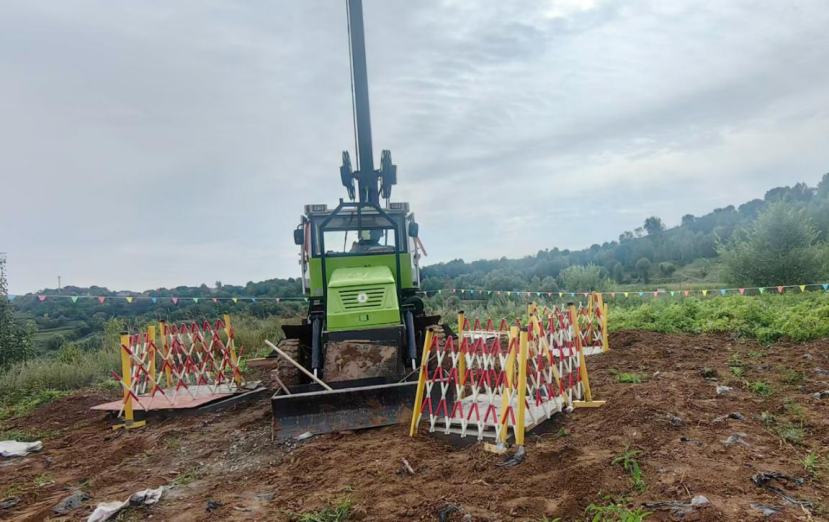

兰合铁路供电线路塔基施工现场

  据悉,两项牵引站外部供电工程计划2027年4月投运,投运后将全面满足兰合铁路牵引供电需求,是保障铁路如期通车、安全运行的关键一环。下一步,国网临夏供电公司将把兰合铁路配套供电工程作为重点民生工程,锚定最终投运目标,倒排工期、挂图作战,从严抓实施工现场安全管控、工艺质量监督,稳步推进塔基建设、线路架设、设备调试等各项工作,全力建好高铁“动力通道”,护航兰合铁路顺利通车,为临夏区域经济高质量发展注入源源不断的强劲电能。(文/图 孙昶 王淦)
