全国首次!750千伏国产合闸电阻在甘肃武威实现规模化工程应用

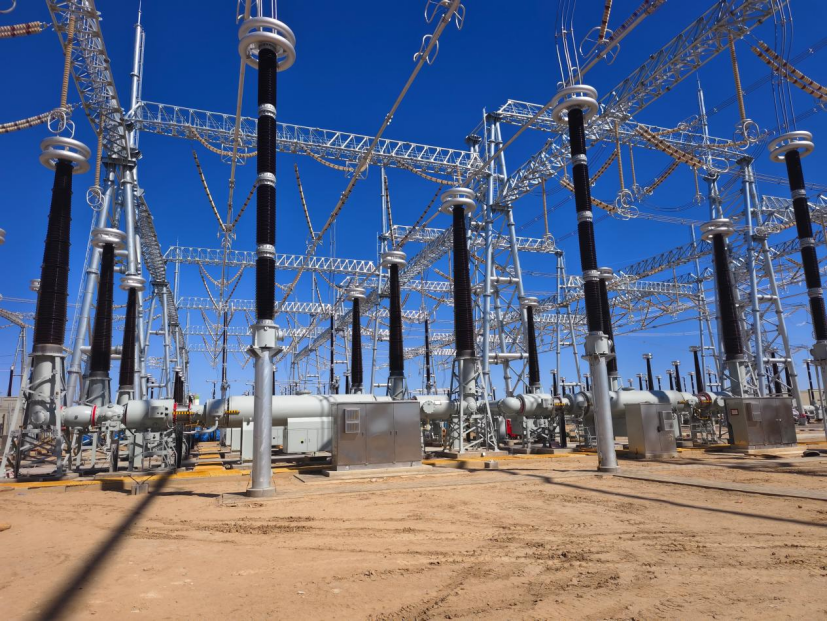

8月31日,武威北750千伏变电站新建工程站内750千伏HGIS设备全部安装完成,核心一次设备安装任务圆满收官。本次施工是国内750千伏电压等级国产合闸电阻首次实现规模化工程应用,这一突破彻底打破了国外技术垄断与设备供应壁垒,标志着我国超高压电网核心装备国产化替代取得关键性进展。

据悉,武威北750千伏输变电工程是“陇电入浙”特高压直流输电工程的核心配套项目。工程动态总投资19.07亿元,站内配套4台2100兆伏安主变,是当前甘肃省变电容量最大的750千伏变电站,承载着汇聚武威全域风电、光伏清洁电力跨省输送至浙江的核心使命。
750千伏HGIS设备作为变电站的“心脏开关”,承担着电网电能分配、故障隔离、稳定运行的核心职能。而合闸电阻是抑制空载合闸、重合闸操作过电压,保障超高压电网安全稳定运行的关键核心部件。此前,国内750千伏电压等级相关设备长期依赖进口,存在供货周期长、运维成本高、供应链自主性不足等突出痛点。近年来进口合闸电阻产能已趋于饱和,供应缺口日益突出,一定程度上制约了电网工程建设进度。
为践行科技自立自强战略,夯实电网装备自主可控底座,国家电网公司将甘肃武威北750千伏输变电工程列为国产合闸电阻试点工程。国网甘肃省电力公司联合设备厂家开展技术攻关,成功将拥有自主知识产权的合闸电阻集成应用于750千伏HGIS。经型式试验与出厂试验严格验证,各项性能指标全面满足规程要求。
项目建设团队在设备结构设计、安装工艺及试验标准等方面进行全方位优化,反复完成电阻性能测试、整机机械操作等多项严格试验,攻克了国产合闸电阻适配超高压设备、现场精准安装、工况稳定运行等全链条技术难题。
在设备安装施工阶段,建设团队严格遵循超高压工程建设规范,推行全封闭防尘作业、精细化分层施工模式。所有设备安装实现零偏差、试验零缺陷,各项技术指标均优于国家标准,顺利满足并网运行条件。
目前,武威北750千伏变电站新建工程已全面进入二次设备安装调试、一次设备试验验收阶段。项目团队正紧盯投产目标,严抓工艺质量,全力保障国产合闸电阻首次工程应用发挥实效,向着工程按期高质量投运全力冲刺。(强文莉 刘文林)
