戈壁枢纽蓄势能 绿电千里赴江南——实地探访陇电入浙武威换流站调试现场
作为陇电入浙特高压直流工程的核心送端枢纽,武威±800千伏换流站近期迎来关键建设节点,10月10日,全站交流系统调试工作正式启动,标志着这项跨省能源大通道全面进入投运冲刺阶段。跟随“甘浙两头甜”联合采访组,记者走进武威换流站实地探访,近距离感受特高压枢纽的精密严谨,直击工程收官调试的攻坚氛围。

武威±800千伏换流站 李旋 摄
不同于光伏、线路施工现场热火朝天的土建作业场面,走进武威换流站,厂区开阔规整,换流变、阀厅构架、配电装置依次排布,银灰色导线在设备间纵横交错。站区并不喧闹,但每一处设备、每一组端子、每一面屏柜都在为系统调试做准备。主控室内,显示屏上各类参数、运行状态和调试数据持续更新,工作人员盯着画面认真核对,偶尔低声交流,现场节奏紧张而克有序。
作为陇电入浙工程唯一的送端换流站,武威换流站承担着甘肃新能源汇集、转换和外送的重要功能。从九墩滩、红砂岗等区域新能源基地发出的清洁电能,通过330千伏、750千伏配套电网线路汇集到这里,再经过换流站核心设备完成交直流转换,以直流输电方式送往浙江负荷中心。整个工程而言,换流站就像能源通道的“心脏”,它的稳定运行,直接关系到千万千瓦级新能源能否安全、可靠地送出。
据了解,陇电入浙工程可接入新能源规模达1120万千瓦,其中武威境内配套新能源规模达1090万千瓦。这意味着,武威地区的新能源基地几乎承担了整条通道的电源供给任务。正因为如此,武威换流站的每一次设备试验、每一组数据校核,都被现场人员看作是投运前最关键的“把关”。

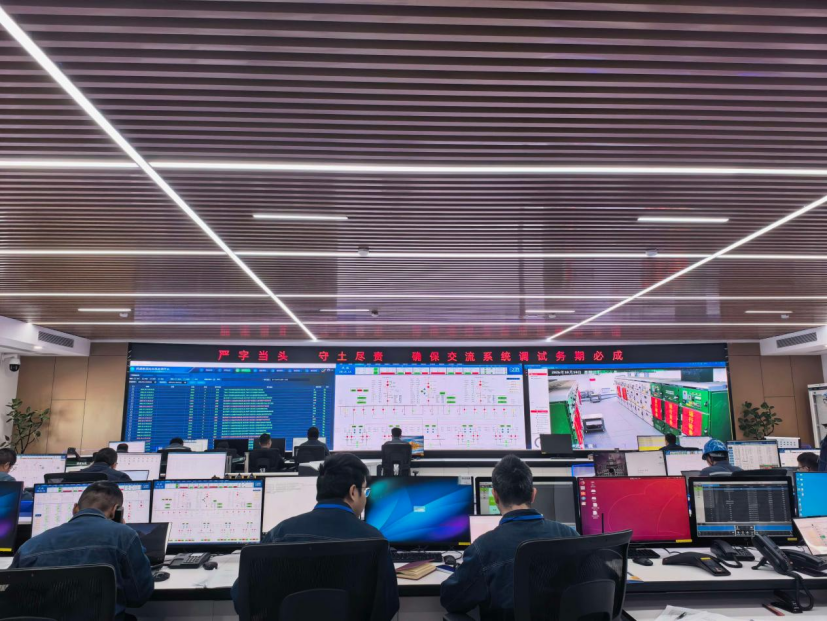

武威±800千伏换流站主控室内正在进行交流系统调试 李旋 摄
“我们这座站是全国首个双端全柔直特高压送端换流站,不少技术、设备都是行业里第一次应用,没有现成经验可以照搬。”国网甘肃超高压公司武威换流站站长康超在接受采访时介绍。他指着厂区内林立的设备告诉记者,工程实现±800千伏、800万千瓦“双八百”的技术突破,站内有不少创下纪录的大国重器。世界上单台容量最大的750MVA低端换流变就落户在这里,高端换流变采用两台设备并联运行的新模式。站内防火墙高度也刷新了换流站建设纪录,高端换流变防火墙46.1米,低端达到34.9米。同时,站内用上了目前电压等级、通流能力顶尖的IGBT器件,阀厅也采用全新的格构柱—空间网架结构,钢结构体量在同类工程中首屈一指。“这么多首台套、首创技术集中在一座站,对建设、运维、调试都是全新考验。”
武威地处戈壁腹地,风沙天气多,昼夜温差大,冬季寒冷,设备长期暴露在野外,对绝缘、防尘、防温差和抗风沙性能要求很高。因此,全站设备在设计和选型上更强调环境适应性,部分设备采用抗风沙、耐低温、高绝缘的定制化方案,站区也配套建设了防尘密闭、智能巡检、恒温防护等设施,最大程度降低戈壁极端天气对设备运行带来的影响。
“换流站就像一台精密的‘能量路由器’,关键不在于某一台设备单独运行,而在于所有设备能否协同工作。”康超说,“调试阶段,我们要逐设备、逐系统、逐回路去核对,看保护动作是否正确、控制逻辑是否准确、设备状态是否稳定。光是换流阀相关的保护条款就有600多条,团队逐条梳理排查,前后组织二十多次专题攻关,把各类潜在隐患尽量消除在调试阶段。任何一个细节出现偏差,都可能影响后续系统运行。”

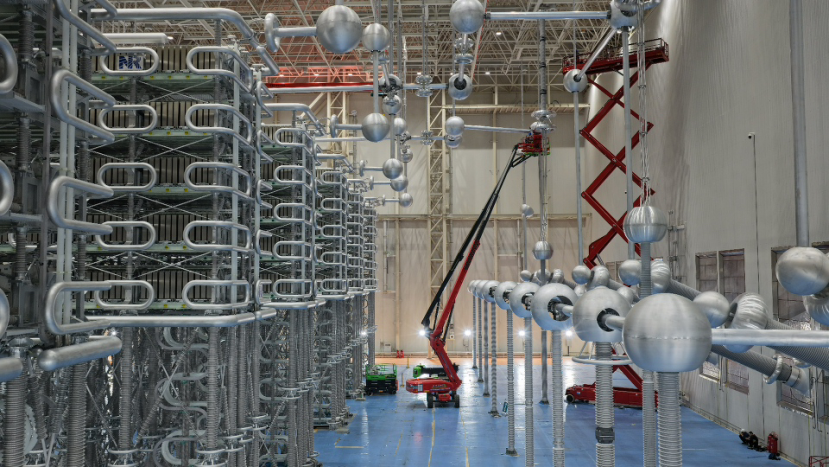

10月11日,国网甘肃超高压公司武威换流站工作人员在极Ⅰ高端阀厅开展换流变阀侧管母金具连接作业 王萍 摄
目前,交流系统调试已经完成。这项工作由国网甘肃电科院负责现场试验指挥和测试,范围覆盖武威换流站和750千伏水源变电站,涉及多条输电线路、变压器、GIS开关等设备,主要包括交流联络线路带电启动、站内设备带负荷试验、站用电投切、交流线路合环等内容。
为什么要先做交流系统调试?国网甘肃电科院输变电技术研究所所长刘文飞解释说,交流系统就是直流系统的供电基础。只有先把交流侧所有设备、保护、通信全部验证到位,确认运行稳定可靠,后续的直流系统调试才有安全保障。
“这次调试和普通特高压工程相比,难度要高出不少。”刘文飞说,“站内有不少全新设备,部分试验项目在国内也少有先例。再加上河西本地新能源占比高,电网运行情况波动大,每开展一项试验,都要提前做好充分推演,把控好各类风险。”
为保障调试平稳推进,前期技术团队做了大量仿真推演,反复打磨调试方案。调试过程中,同步开展红外、紫外等各类带电检测,随时掌握设备真实状态,及时排查苗头性问题。
从九墩滩光伏治沙基地,到红砂沙岗配套电网,再到武威换流站,一条新能源发电、汇集、转换、外送的链路正在形成。新能源基地持续蓄能,换流站精密调试,两者共同构成了陇电入浙工程的前端基础。
“现在是最关键的窗口期,运维、调试、监理等各方人员全部在岗,实行24小时值守。”康超说,“大家放弃休息连续攻坚,就是要借着这次交流调试,把设备真实状态摸透,把各类逻辑验证到位,为接下来难度更大的直流系统调试筑牢根基。”
随着交流系统调试逐步推进,武威换流站投运条件不断成熟。待陇电入浙本体工程全线投运后,武威地区的千万千瓦级戈壁绿电将通过这座换流站,经特高压通道送往浙江。按照工程规划,这条通道每年可向浙江输送清洁电量超360亿千瓦时,年减少二氧化碳排放约1700万吨。
对甘肃而言,陇电入浙工程有助于推动荒漠地区新能源开发,将资源优势转化为产业优势和经济优势;对浙江而言,大量清洁电力的输入,有助于优化当地能源结构,降低碳排放压力。从这个意义上说,陇电入浙不仅是一条输电通道,更是一条连接西部新能源基地与东部负荷中心的绿色纽带。(李旋)
