瓜州70万千瓦光热项目西侧吸热塔封顶

23-09-14 15:27 来源:中国甘肃网 编辑:赵满同

  9月11日,甘肃建投安装公司承建的三峡恒基能脉瓜州70万千瓦“光热储能+”项目历时六个多月施工,实现了西侧吸热塔封顶。

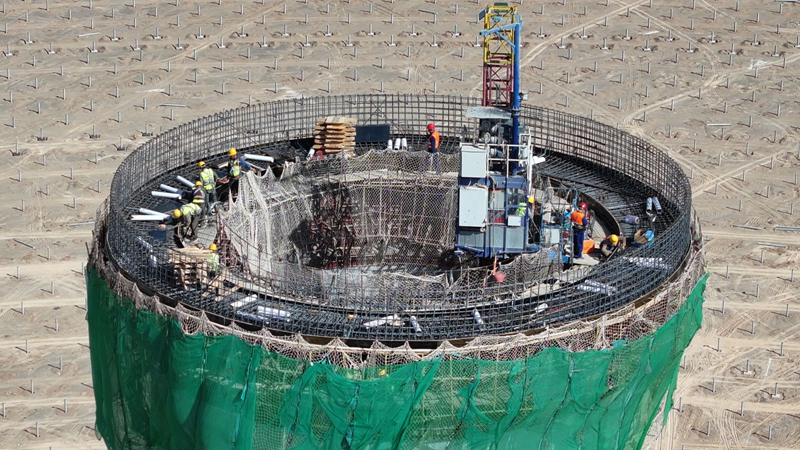

  吸热塔被誉为整个光热电站的“心脏”,是工程中至关重要的组成部分,吸热塔顺利封顶也是项目的重要节点。项目东西两座吸热塔相距1公里,吸热塔混凝土筒身高165.5米,采用钢筋混凝土圆锥形筒体的渐变截面结构,主体部分采用直段体型,筒身共浇筑混凝土5905m³。塔筒内部设计复杂,设有楼层、电梯间、熔盐管支架柱、热控层以及电气层,预留多个洞口,洞口周边钢筋布置密集,钢筋用量共1123吨,共置预埋件2210件。塔身施工专业程度高,质量、安全要求非常严格,这对项目团队和施工队伍来说,是在专业技术能力和施工管理方面的巨大挑战。

  光热厂区的地质条件异常特殊,长期遭受大风、沙尘的侵袭,施工过程异常艰难,加之吸热塔施工的高风险性、高技术难度以及高质量要求,所有工序必须按照严格的顺序进行流水施工,不允许交叉多点同时作业。面对重重困难,专业团队作用的发挥和创新方法的应用发挥了关键作用。塔筒施工采用速度快、质量好、机具结构简单、提升平稳、工艺成熟、质量可靠和安全防护好的“专用施工升降机+三角架支撑体系+三层翻模施工工艺”,为新能源发电技术的进步提供了宝贵的管理和施工经验,为项目按计划实现并网发电打下了坚实的基础,为今后承建类似项目提供了宝贵的经验和指导。

  西侧吸热塔的封顶标志着这一全球首个“双塔一机”塔式光热发电项目取得了突破性进展,为后续的施工奠定了坚实的基础。与此同时,东侧吸热塔已经施工至154.5米,核心发电区主厂房一层结构完成80%,低温熔盐罐制作安装完成14%,高温熔盐罐制作安装完成7%,镜场浇筑预制管桩共计12910根,完成48%。(尚子健 李鹏辉)
