庆阳北750千伏输变电工程构架吊装工作全面启动

2024-01-08 16:25 来源:中国甘肃网

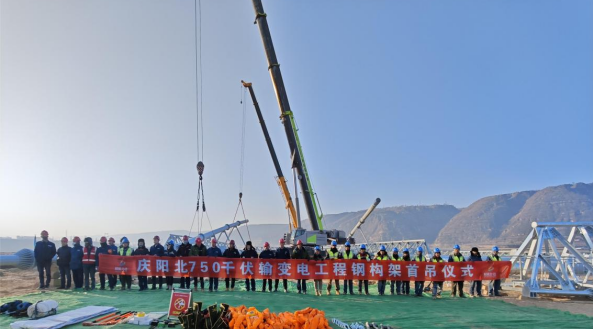

  新年伊始,万象更新。1月8日,随着各级人员对构架最后一道工序检查结束,起重机钢丝绳开始缓缓上升,标志着庆阳北750千伏变电站新建工程构架首吊正式启动,钢构架吊装工作至此迎来高峰期。

  庆阳北750千伏输变电工程作为甘肃省“十四五”重点项目,是连接陇东地区新能源基地及陇东-山东±800千伏直流工程的关键载体,工程建成将满足“十四五”期间陇东至山东特高压直流配套电源汇集及送出需求,加强750千伏网架结构,调整和优化地区330千伏电网,提高地区供电可靠性。

  庆阳北750千伏变电工程750千伏构架共计64吊,330千伏构架共计70吊,主变构架共计20吊。该变电站构架柱最重为105.36吨,钢梁为19.56吨,跨度为49米,挂线点高度为41.5米。

  “构架组立精度要求高,对接难度大,高处作业多,安全风险大”。为保证构架首次吊装顺利实施,国网甘肃电网建设事业部精心组织,紧盯项目安全生产重点和关键,严格贯彻落实“四个管住”硬性要求、“六精四化”理念及质量“五关”管控要求,对吊装作业专项施工方案反复审查,确保各级人员知悉作业流程、作业风险点及安全控制措施。同时,紧盯重大风险、重大隐患,加强高空作业安全管控措施落实,强化吊装等特殊作业安全管理,绷紧安全主弦、筑牢安全防线。

  据悉,庆阳北750千伏输变电工程于2023年9月8日开工,占地12.91公顷,截至目前已进入钢结构吊装阶段,本次吊装作业预计1月底完成。国网甘肃电网建设事业部将继续严格开展现场安全督导,全面保证构架吊装作业安全高质量完成,为后续主变到场就位创造有利条件。(苏柏年 葛永顺)
