全球首个“双塔一机”光热储能电站试运行
10月2日,甘肃建投安装公司承建的全球首个“双塔一机”光热储能电站——三峡恒基能脉瓜州70万千瓦“光热储能+”项目光热储能电站两座约200米高的吸热塔同时点亮,进入全系统试运行。
光热发电兼具调峰电源和储能双重功能,可与风电、光伏形成优势互补,在风电、光伏出力低谷时快速释放热能发电,填补供电缺口,保障电网频率稳定,更好地促进大型风光基地电力就地消纳和远距离外送。

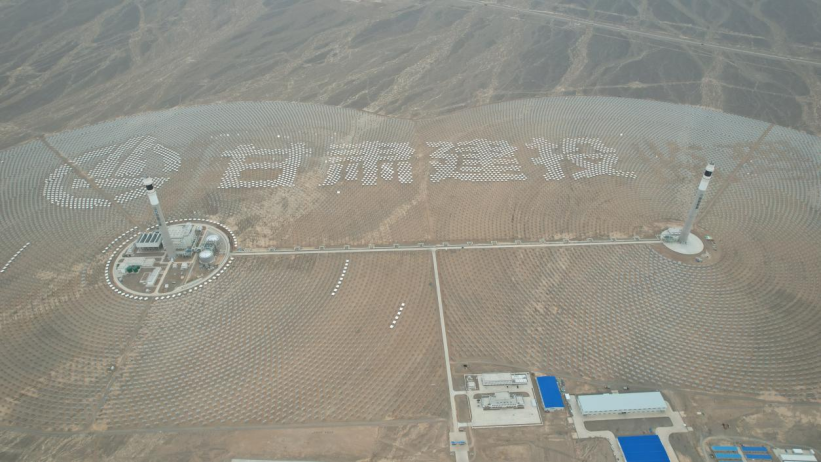

据介绍,该光热储能电站装机容量10万千瓦,首次采用“两座吸热塔+一套汽轮发电机组”的创新配置。吸热塔周围,近2.7万面定日镜组成东西两座部分重叠的圆形镜场,总采光面积达80万平方米。镜面采用特殊超白玻璃,反射效率达96%,可跟踪太阳转动。东西镜场重叠区域的定日镜上午导光至东塔、下午转向西塔,最大化捕捉光能,从而实现高效集热。
与“单塔单机”模式相比,“双塔一机”采用“东西双吸热塔+重叠镜场智能调控”的模式,利用动态聚光技术对不同时段太阳高度角的精准适配,热能收集更稳定,在同等条件下可使镜场光学效率提升约24%。
如何使定日镜保持高效率运行,有效提高光热利用率,从而提高发电效率。这对定日镜系统的施工精度十分严格,要求每根预制管桩垂直度偏差须小于3毫米,中心点坐标偏差控制在5毫米以下。
项目施工团队在预制管桩试验桩施工时大胆创新,通过试验反复改进施工工艺及装置,研发出一套能够将垂直度偏差和中心点偏差控制在设计误差范围内的工装,大幅提升了施工速度和精度。
该项目兼具建筑、结构、热机、电气、自动化、供水、化水及暖通等12个专业施工,设计图纸共443卷册之多……
“面对如此庞大的工程,我们充分发挥自身专业施工优势,突破传统施工技术,项目成立QC小组,充分利用BIM技术、数字化质量管理平台,攻克了定日镜场桩基定位、储罐液压顶升施工、吸热塔三脚架翻模等多个技术难题。项目形成的‘提高储罐液压顶升施工过程中罐体稳定性’和‘提高吸热塔三脚架翻模工艺筒壁外观质量’两项QC成果,分别荣获2024年度电力建设质量管理小组活动竞赛三类成果奖。”项目经理刘宏斌说。
作为国家“十四五”第一批“沙戈荒”大基地项目——三峡恒基能脉瓜州70万千瓦“光热储能+”项目的组成部分,光热储能电站投产后,将推动光热发电与光伏、风力发电互补调节等多种能源联合调度模式发展,预计每年可为电网提供清洁电能18亿千瓦时,相当于节约标准煤约58万吨,减少二氧化碳排放量约153万吨。这标志着塔式光热发电技术突破“单塔单机”传统范式,为我国大型风光新能源基地稳定供电提供新的技术路径。(王杰)
