通渭鸡川10万千瓦风电项目完成首台风机基础浇筑
近日,由甘肃建投安装公司承建的国电电力通渭风电基地通渭鸡川10万千瓦风电场项目顺利完成首台风机基础浇筑,为后续施工积累了宝贵经验,开启项目建设“加速度”。
项目位于通渭县,施工场址共布置18台风力发电机组,单机容量5.6MW,总装机容量100MW,计划于今冬完成8台风机基础浇筑。风机基础为灌注桩+承台结构,采用钢膜和一次浇筑成型工艺。冬期天气寒冷,现场道路狭窄陡峭,对风机基础浇筑带来巨大的挑战。

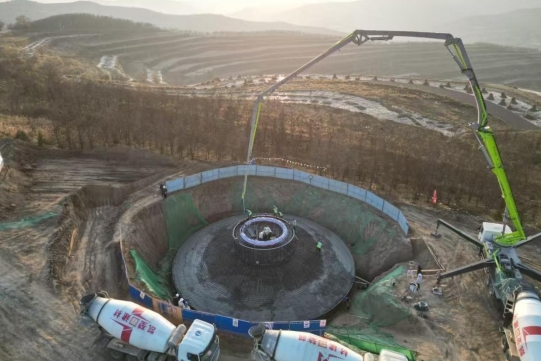

为保障冬期施工有序推进,项目部提前谋划完善浇筑方案,严格做好安全技术交底、实验监测和全过程质量管控,严把施工进度,合理安排施工时间和施工人员。在首机基础浇筑中,采用添加防冻剂、温水拌和等措施防止混凝土冻结、保证入模温度,严格控制混凝土浇筑、振捣、拉面收光每一个环节。在后期养护中,采用底层塑料薄膜加黑心棉加塑料布对混凝土进行保温养护,严密监测混凝土温差,保证了施工质量,克服低温条件对施工的不利影响。经过连续9小时作业,项目顺利完成首台A16风机承台浇筑。
通过层层验收,项目部高质量完成了平台开挖、基础开挖、井桩引孔、钢筋笼制作安装、灌注桩浇筑、垫层浇筑、承台钢筋绑扎、承台浇筑,极大鼓舞了士气,进一步提振了年末冲刺的信心与决心。(倪燕 赵刚 文/图)
