国网陇南供电公司:保护改造稳步走 电网升级电力足

2025-12-18 10:39 来源:中国甘肃网

  12月15日15时09分,伴随着断路器清脆的合闸声,国网陇南供电公司110千伏玉垒变电站玉汉线恢复送电,标志着10千伏玉汉三回线保护升级改造工作圆满结束。

  110千伏玉垒变电站投运于2005年7月23日,主要担负着汉坪咀电厂水电上网送出,并担负着玉垒乡供电任务,此次10千伏玉汉三回线保护升级改造工作是按照规程规范开展的保护装置升级工作,将为汉坪咀电站上网提供更加有力的安全保障。

  为保证改造工作顺利进行,该公司精心编制专项方案,制定详细停电计划,拟定风险预控措施,始终坚持“十不许可”“五个必勘”管控要求,认真落实“十不干”条令,全方位确保工作现场安全可控、能控、在控。在改造工作正式开始前,该公司变电运检中心各专业班组、设备部等相关专业部门开展了安全交底工作,再次明确了整个改造工作现场可能出现的风险点并制定相应防范措施,对停电期间的工作节点进行详细梳理,确保在批准的工期内顺利完工。

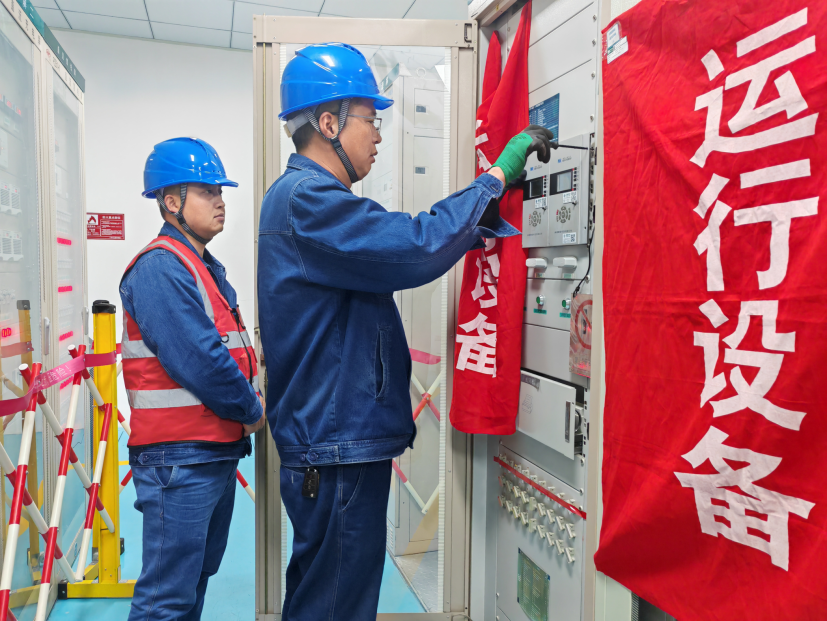

  作业期间,该公司严格落实玉汉三回线保护升级改造专项计划,看紧、盯牢、监督全作业过程,重点严控二次安措执行、屏柜电缆配线、保护误操作、高压设备触电等风险点。在线路停电、设备调试对点等各个环节开展多班组协同工作,并对改造后的设备及后台机逐一进行复检,保证设备零缺陷顺利投运。

  此次改造工作自12月9日开始,历时7天,经过连日奋战,顺利完成了玉汉三回线保护升级改造工作,改造后的保护运行健康水平大大提升。“我们严格审核了工作票和操作票,做好了工作现场的安全措施,等变电二次班做完保护校验后,我们仔细核对了设备定值,并再三确认无误。”负责此次保护升级改造现场管控的运维人员说道。

  下一步,国网陇南供电公司变电运检中心将继续贯彻落实公司各级安全生产规章制度,加强现场作业全过程安全管控,坚决防范人身、电网、设备事故以及人员责任事件,严守安全“底线、红线”确保圆满完成工作任务,助力公司高质量发展。(文/图 张义涛 李文栋)
